寧德新聞網5月27日電 (李虹 雷美容)5月26日,從國網寧德供電公司獲悉,該公司本部與霞浦、壽寧、周寧、柘榮4家縣公司正式完成54座變電站通信運維業務的移交工作,標志著該公司在福建省電力公司系統內率先實現市縣通信一體化2022年年度工作目標。

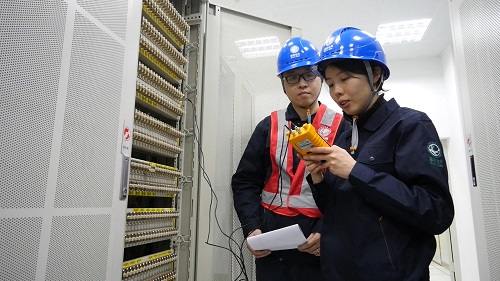

工作人員檢測設備。
近年來,國網寧德供電公司深化通信專業三項制度改革,率先打破行政區域和設備資產歸屬限制,在福建省電力公司提出的“1小時運維圈”基礎上,擴大上收站點數量,制定2年上收縣域所有變電站通信運維,打造全區主網通信“一張網”運維管理模式的工作目標。該公司將一體化運維工作納入公司督辦,按照先上收再整改、邊上收邊整改、遺留隱患配合整改的思路,加快上收工作。
2021年部署縣公司“一站一冊”編制工作,2022年第一季度完成首批上收的54座變電站現場復核、隱患登記,并對短期無法整改的隱患納入市公司隱患庫統一治理。
據介紹,通過一體化改革工作,國網寧德供電公司本部人均運維從4.3座提升到了16.8座,有效提升人力資本效率效益。
國網寧德供電公司相關負責人表示,下階段該公司將統籌力量,推進福安、福鼎、古田、屏南等縣公司71座變電站上收前期工作,并依托通信專業網管開展云巡視、運用RPA機器人輔助分析設備運行指標、指定片區網格長開展縣域變電站運維檢修管理等舉措,持續保障通信網的安全穩定運行,全力支撐、服務新型電力系統建設。(完)
